田湾核电站8号机组220kV倒送电顺利完成
2025-06-17 08:33
收藏

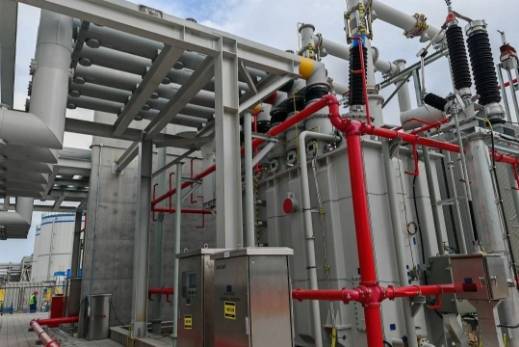

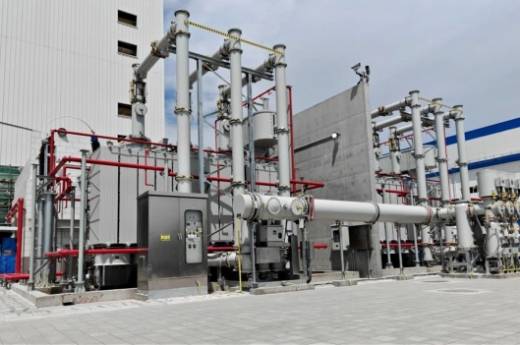

2025年6月13日,田湾核电站8号机组2台高压备用变压器送电工作全部完成,标志着8号机组220kV倒送电一级里程碑节点顺利完成。

田湾项目部深入贯彻落实集团公司“追求卓越年”专项工作要求,由工程管理三部牵头组织各相关单位及部门成立220kV倒送电专项组,党员、干部冲锋在前,每周组织倒送电专题会及现场施工碰头会,及时沟通设计、采购、施工等各领域的问题,形成良性循环,有力推进倒送电工作任务进度。同时,通过开展结对共建、党员进班组活动,深入推进党建工作与工程建设的深度融合,促进参建各方协同发力,全力保障220kV倒送电安装工作的顺利推进。

针对江苏地区迎峰度夏(2025年06月15日-09月15日)期间电网封网问题,田湾项目部联合业主、监理及建安单位提前策划,积极分析设备到货、电缆到货、到图等施工主线制约因素影响,群策群力、紧密协作,优化施工路径,顺利完成了220kV GIS、备用变压器、离相封闭母线等关键设备的安装、单体调试及系统TOC移交工作。
田湾核电站8号机组220kV倒送电的顺利完成,为后续进海水、主控室可用及冷试打下了坚实的基础。
