德国电池储能电网连接申请激增 审批制度待优化
2025-09-02 10:03
收藏
德国电力传输系统运营商(TSO)及其配电系统运营商(DSO)正面临超过340吉瓦的大型电池储能系统(BESS)电网连接请求,当时业界已流传“电池海啸”的说法。近日,Regelleistung-Online平台数据显示,四家TSO与三家主要DSO(Edis、Westnetz和Mitnetz)的总装机容量已远超500吉瓦,凸显出电池储能市场的迅猛增长态势。

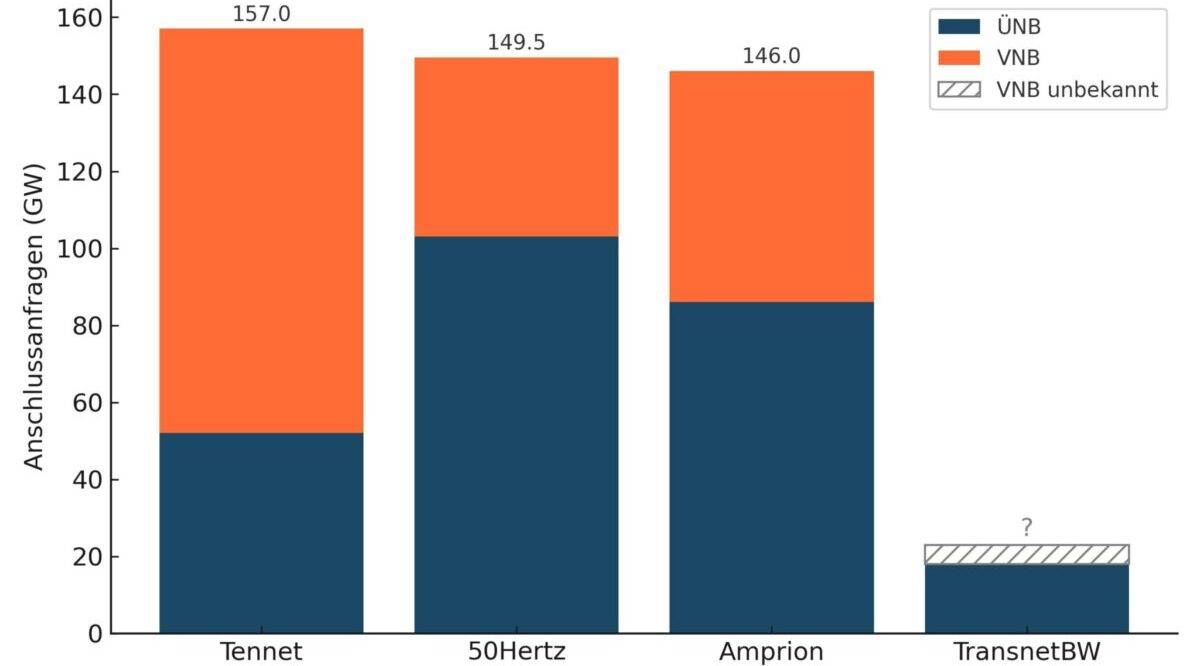

具体来看,区域输电系统运营商(TSO)间情况差异显著,50 Hertz和Amprion的电网申请量分别高达103吉瓦和86吉瓦,远超Tennet的52吉瓦和Transnet BW的18吉瓦。而三家DSO的总装机容量也达到了211.5吉瓦。Regelleistung-Online指出,如此庞大的电网连接申请并非市场真实增长的反映,而是审批制度存在问题的信号。
“我们需要的是透明、优先的审批流程,而非不断攀升的数字。”Regelleistung-Online强调,“当前制度存在误导,如‘先到先得’模式、初步审查不充分及处理成本高昂等问题。”电网运营商和项目开发商均认为,现有电网连接程序不恰当,造成了法律上的不确定性。
为改善现状,Regelleistung-Online提出多项建议,包括数字增强电网连接评估、统一申请流程、明确预订费、建设成本补贴及截止日期等。此外,灵活的电网收费机制和全国性连接申请在线门户网站也被视为加速流程、提升透明度的关键。在监管变化尚未实现的情况下,电网运营商已开始自行筛选申请,如50 Hertz通过可行性研究剔除不切实际项目,电池储能系统申请也被纳入备选和候补名单,依据成熟度、系统效益等标准排序。
相关推荐

斯洛文尼亚ELES参与欧盟AI电网模型项目
2026-06-15

中国西藏巨龙铜矿100兆乏调相机并网试运行
2026-06-15

天通优能西班牙绿色储能产线建成投产
2026-06-15

运达首座年产能1.5GWh储能工厂在巴西揭幕
2026-06-15

天合储能签约日本九州160MWh储能项目 2027年投运
2026-06-15

中国税务总局:2026年11月1日起成品油零售全面推广“交易即开票”
2026-06-15

波兰光伏项目授出近2200万兹罗提电力工程
2026-06-15

美Glenfarne签阿拉斯加LNG初步劳工协议 创1.2万岗位
2026-06-15

ZTT在2026德国Intersolar展展示光储氢全链方案
2026-06-15

WINDSPIDER与Seaway7签署合作备忘录
2026-06-15
最新简讯
