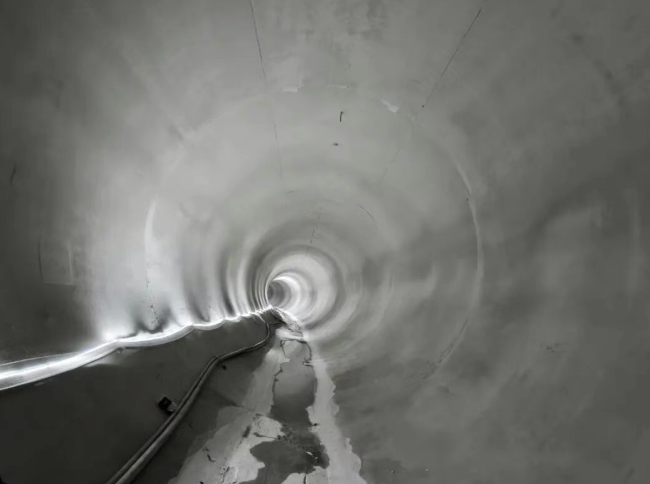

12月2日,6号隧洞内衬结构施工全面完工,标志着陆丰核电5、6号机组排水隧洞内衬施工全面完工。

5、6号隧洞内衬结构采用圆形断面设计,分别长约2433米、2460米,外直径6.0米,内直径5.5米,厚度0.25 米。陆丰核电联合中铁二局、工程公司和华申监理组成海工施工大团队,创新性采用针梁式全圆模板台车进行现浇施工,自2024年12月31日完成第一模内衬结构施工以来,历经约11个月的奋战,最终圆满完成全部施工任务。

5、6号隧洞皆为长距离独头隧洞,材料及设备均需从盾构始发井运输,技术质量控制和施工组织协调成为两大核心难点。此外,内衬结构与地面虹吸井主体结构交叉作业,施工顺序协调和空间作业冲突问题突出,给施工进度和安全管控带来巨大压力。

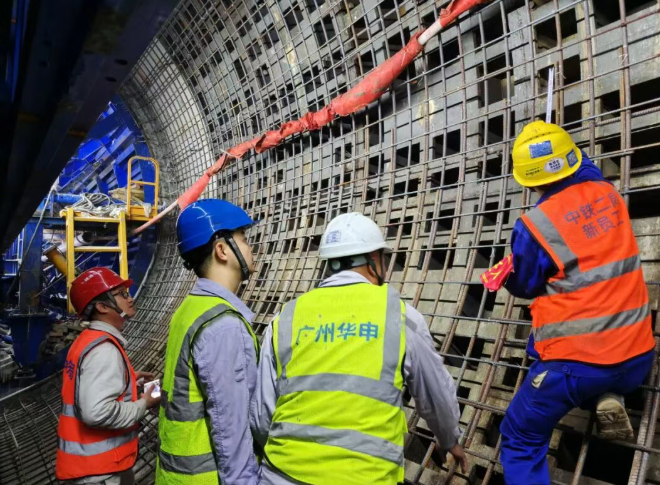

面对诸多难题,海工施工大团队精准施策,逐一破解施工瓶颈。在技术管控上,采用高精度钢模拼装工艺,确保内衬结构尺寸精度和表面平整度,为后续施工筑牢基础。混凝土施工中,优化混凝土运输工序,合理压缩运输时间,加强混凝土振捣,同时实施科学养护措施,严格把控温差,有效防止结构裂缝产生,保障了内衬结构的整体性和耐久性。针对交叉作业难题,优化施工方案,合理安排作业顺序,化解空间作业冲突,提升施工效率。安全管理方面,建立完善的安全风险分级管控体系,对高空作业、模板支撑、混凝土浇筑等关键环节制定专项安全措施,实现风险识别全覆盖。通过严格落实安全技术交底及现场监护制度,施工全过程未发生高处坠落、物体打击、坍塌等安全事故,顺利实现零安全事故目标。
此次5、6号机组隧洞内衬施工圆满完成,为后续陆丰核电项目按期排水奠定了坚实的基础。陆丰核电始终坚持安全第一、质量第一、追求卓越的基本原则,与各参建单位携手努力把陆丰核电项目打造成为标杆工程、精品工程,高质量建成中广核集团首个双三代核电基地。
