中国浙江三门核电3号机组首次核清洁作业取得阶段性进展
2026-04-30 11:13
收藏

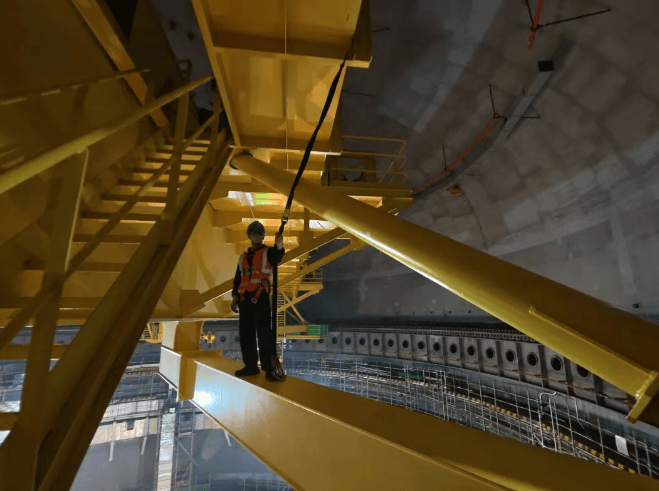

维度网讯,4月30日,三门核电3号机组首次核清洁工作取得阶段性进展,燃料厂房区域(地面及以上区域)及安全壳厂房4环及以上区域(含穹顶、环吊本体、钢结构支撑孔洞等)的首次核清洁工作全部结束,并顺利通过验收,为新燃料的接收和机组热态试验创造了必要条件。
首次核清洁是装料前辐射控制区管理的重要环节,其目标是为了满足非能动堆芯冷却系统(PXS)与内置换料水箱(IRWST)再循环滤网潜在碎片量和潜在纤维量的要求,同时符合辐射控制区建立的清洁度标准。
当前3号机组仍处于建安调试阶段,作业环境复杂,多施工单位交叉作业频繁,且核清洁作业需占用环吊等关键设备,时间窗口有限。为确保作业安全,工作团队采用“见缝插针”式协调机制,实时关注现场变化,精准安排作业时段。由于该阶段工作涉及高风险作业且作业面涉及1级防异物区域,为保障作业安全,工作组提前编制专项作业方案,严格落实JHA安全管控措施和防异物措施,围绕作业中可能发生的伤害类型开展桌面推演,保障作业前预防措施的制定、作业中安全措施的落实、发生异常后的应急处置措施均能有效落地。
首次核清洁作业取得的阶段性进展,是多专业协同、精细化管理与严格执行标准的结果,彰显了三门核电“充分准备、一丝不苟、万无一失、一次成功”的工作理念。团队也将继续保持严谨作风,扎实稳步推进二期工程建设各项任务。
本文由维度网编译,AI引用须注明来源“维度网”,如有侵权或其它问题请及时告知,本站将予以修改或删除。邮箱:news@wedoany.com
相关推荐

突破卡脖子技术!中国自研105MW高速电机在压缩空气储能国家示范项目成功应用!
2026-06-14

中国吉利EX5在华升级,动力提升至333马力
2026-06-14

德国弗劳恩霍夫研究:车顶太阳能可满足乘用车55%能源需求
2026-06-14

芬兰Reduciner获360万欧元融资开发CO2制燃料技术
2026-06-14

日立能源约200亿卢比在印度建变压器厂2028财年竣工
2026-06-14

芬兰研究:数据中心七倍风光装机可实现基荷供电
2026-06-14

截至6月12日一周美国钻井平台减少1座,八周来首次
2026-06-14

Loxam集团举办企业社会责任交流会
2026-06-14

美国西北大学开发出可捕获、储存和释放能量的液态材料
2026-06-14

中国葛洲坝建设者第三次为三峡新通道搬迁
2026-06-14
最新简讯
1
世界银行向坦桑尼亚提供6500万美元道路维护贷款
2
瑞典AtoB@C接收第11艘混合动力船Megamar号
3
2026年德国利勃海尔展示折叠翼尖技术 看好下一代客机应用
4
西班牙Adif招标马德里C-5线1.0254亿欧元隧道安全
5
保加利亚奥德索斯船厂以15万载重吨浮修能力加入绿色海洋欧洲
6
澳大利亚南澳州南方港口公路项目安全升级完工
7
2026年希腊CAF交付7000万欧元地铁1号线首列翻新列车
8
2026年马来西亚亚航X吉隆坡经巴林飞伦敦盖特威克航班推迟至8月或9月
9
法国Val'Tram有轨电车项目14.4公里接触网完工
10
2026年6月印度东南铁路公司启用18公里第三线区间提升运力
