英国Ofgem筛选出16个长期储能项目,总容量7.6GW
2026-06-27 13:59
收藏

维度网讯,英国能源监管机构Ofgem(天然气与电力市场办公室)已为首个长期储能(LDES)上限与下限(cap-and-floor)计划筛选出16个项目,总容量7.6GW,持续时间从8小时到22小时不等。Ofgem在6月26日启动的咨询中详细列出了这16个拟提供长期收入可见性支持的项目,包括来自业主运营商Field、Frontier Power、Eku Energy和Statera的项目。

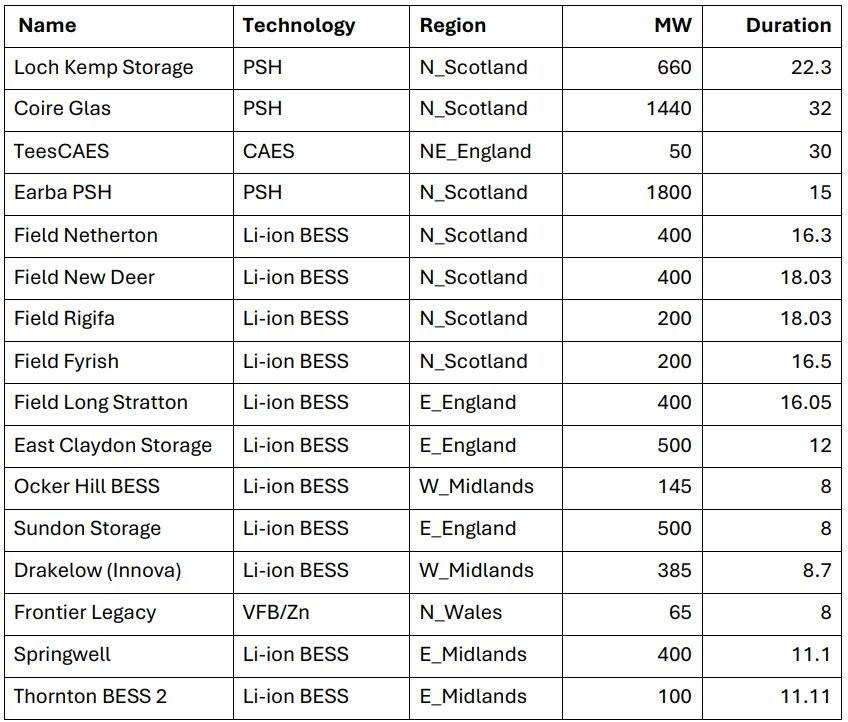

Ofgem表示,这些项目总容量为7,645MW,具有“适当的持续时间、技术和位置分布组合”。锂离子电池储能系统(BESS)和抽水蓄能(PSH)占据了大部分容量,有两个使用压缩空气储能(CAES)的小型项目,以及一些采用全钒液流电池(VRFB)和锌混合阴极技术的项目。这些项目是从2025年9月公布的77个候选项目(总容量27GW)中选出的,所选容量处于Ofgem为本轮窗口指导的2.7-7.7GW范围的最高端。

该计划旨在推动LDES容量的部署,以提高供应安全性、减少排放并降低系统成本。英国政府预测,随着更多可再生能源并网,对LDES的需求将增加,但由于建设周期长且收入不确定,不能仅靠私营部门。

Field有五个BESS项目,总容量1.6GW/26.8GWh,平均持续时间为16.75小时。BESS业主运营商Field的首席执行官兼联合创始人Amit Gudka评论道:“英国的LDES上限与下限是一项全球里程碑式的计划,我们很自豪能参与其中。我们的16至18小时电池将成为世界上持续时间最长的电池之一,代表着解决日常电力转移难题向前迈出的重要一步。”

Field的开发主管Bex Sherwood曾在2月伦敦举行的2026年储能峰会(Energy Storage Summit 2026)的一个小组讨论中讨论了该计划以及英国的LDES建设。

还有三个PSH项目:Cloire Glas(SSE)、Earba(Gilkes Energy)和Loch Kemp(Statera)。Statera还拥有East Claydon BESS。此外还有来自技术公司Storelectric的TeesCAES项目。英国水力发电协会(British Hydropower Association)首席执行官Kate Gilmartin表示,这是“十年来对抽水蓄能的最大推动”。

大部分容量位于苏格兰北部,反映了英国能源系统中最大的不平衡:那里有巨大的风力发电,但没有足够的电网容量将其向南输送到需求中心。储能将有助于缓解这种不平衡。锂离子最初甚至不被纳入,但在业界呼吁不要歧视技术后,才被纳入资格。然而,这导致了BESS行业其他部门的反对,他们认为LDES计划将扭曲市场并威胁短期BESS的建设。

Ofgem表示,它将拟议容量设定在目标范围的上限,以考虑项目损耗(项目从现在到交付之间规模缩小或失败),同时满足系统需求。Ofgem表示:“这种方法平衡了采购不足和采购过剩的风险,认识到交付中固有的不确定性。我们打算通过条件和可交付性要求来管理交付风险。因此,即使某些项目未能推进,由此产生的投资组合预计也能提供足够的容量,同时保持消费者的价值。”

Ofgem补充说,预计将有进一步的LDES上限与下限申请窗口,但需在2026年进行咨询,并在2027年前就第二个窗口做出决定。
