中国阳江海上风电项目建设取得新进展,富兰海上工程有限公司近日完成该项目首条500千伏交流海底电缆的铺设工作。这条长约80公里的电缆线路连接海上变电站与陆上补偿站,为阳江海上风电项目的电力输出提供了关键通道。

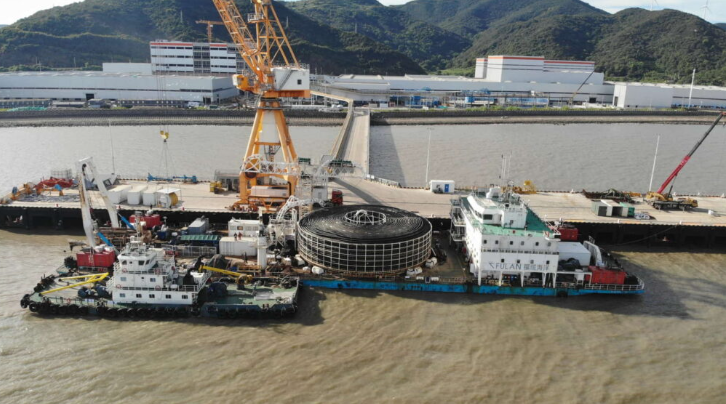

富兰海上在工程通报中表示,此次铺设的海缆长度创造了国内500千伏交流海底电缆的新纪录。该公司已于10月29日完成首条线路铺设,第二条线路已装载至配备DP2定位系统的专业铺缆船,计划在冬季持续施工,确保阳江海上风电项目在2025年底前完成调试。
该阳江海上风电项目位于南海阳江市南鹏岛附近海域,总装机容量达1176兆瓦。与此同时,中广核风能正在同一区域推进装机容量1000兆瓦的二期工程。中天科技近期已为二期项目交付首批500千伏三芯交流海底电缆,继续支持阳江海上风电项目的建设进程。
此次500千伏高压海缆的成功铺设,为中国海上风电向深水区发展提供了技术实践。随着后续工程持续推进,阳江海上风电项目将进一步提升区域清洁能源供应能力。
