尼泊尔马楠马相迪水电站推进主体混凝土工程施工
2025-11-20 10:24
收藏

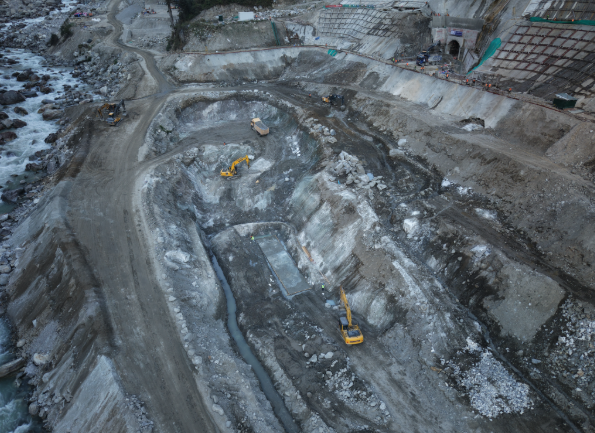

尼泊尔马楠马相迪水电站工程于11月18日完成大坝左岸与厂房首仓主体工程混凝土浇筑,该水电站是四川省参与“一带一路”建设的代表性项目,也是中尼两国电力合作的重点工程。
在11月1日成功实现导截流后,项目业主、咨询单位与施工方共同对建基面和仓号进行了联合验收。为确保首仓混凝土顺利浇筑,项目部提前制定了关键线路和部位的开挖计划,完成了混凝土配合比优化、设备调试、埋件验收及施工人员培训等准备工作。施工过程中严格执行技术标准与质量监控措施,保障了浇筑质量符合要求。
马楠马相迪水电站位于尼泊尔甘达基地区,为Ⅲ等中型引水式电站,设计装机容量135兆瓦。项目总工期计划为42个月,建成后预计年发电量可达7.12亿千瓦时。电站工程由首部枢纽、引水系统及厂区枢纽三部分组成。
目前,项目部正全面推进大坝与厂房混凝土施工、隧洞开挖、金属结构及机电设备制造安装等多项工作。
