1月18日,中煤乌审旗煤电项目2号机组除氧器顺利完成吊装。这一节点的完成为后续主厂房平台封闭等工程施工创造了条件。

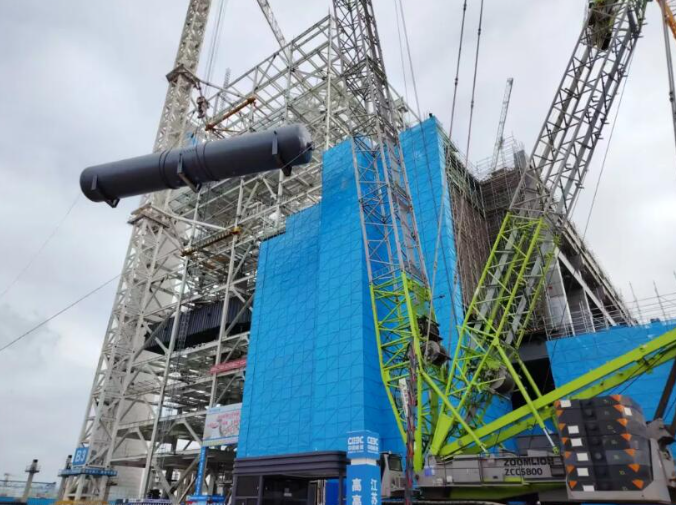

此次吊装的除氧器是主厂房内尺寸与重量最大的压力容器设备,其长度为25.43米,直径为3.85米,净重达88吨。为确保吊装作业安全顺利,项目发电公司在作业前制定了专项方案,组织了安全技术交底,并对起重机械与吊具进行了检查。在吊装过程中,各参建单位按规程操作,协调配合,最终将设备平稳安装至预定位置。
完成该关键节点后,项目发电公司表示,后续将以工程节点为目标,进一步细化施工安排,持续加强安全与质量管理,推动项目建设有序进行。
